IT之家 10 月 8 日消息,据央视新闻今天(8 日)清晨报道,西藏阿里地区首个风电工程 —— 中广核阿里改则 5 万千瓦风电项目近日完成全部风机吊装,全面进入并网调试阶段,计划于 2026 年底并网运行。

该项目位于海拔 4600 米至 4800 米的阿里雪域高原,共建设 10 台单机容量 5 兆瓦的风电机组。根据报道,超高海拔地区空气稀薄、高寒缺氧,进入 9 月中旬后,当地气温降至 0℃ 以下,加上大风、冰雹等天气影响,大部件运输和风机吊装作业窗口有限。建设过程中,项目通过实时监测风速、动态调整施工方案,抢抓适宜气象窗口,完成全部风机吊装。
国庆期间,项目现场仍有 60 余名建设人员坚守,目前正推进工程质量验收、升压站设备调试等工作,为后续并网运行做准备。项目全容量投运后,年发电量可达 1.8 亿千瓦时,等效减排二氧化碳约 15 万吨,将有效填补区域清洁能源供给缺口。

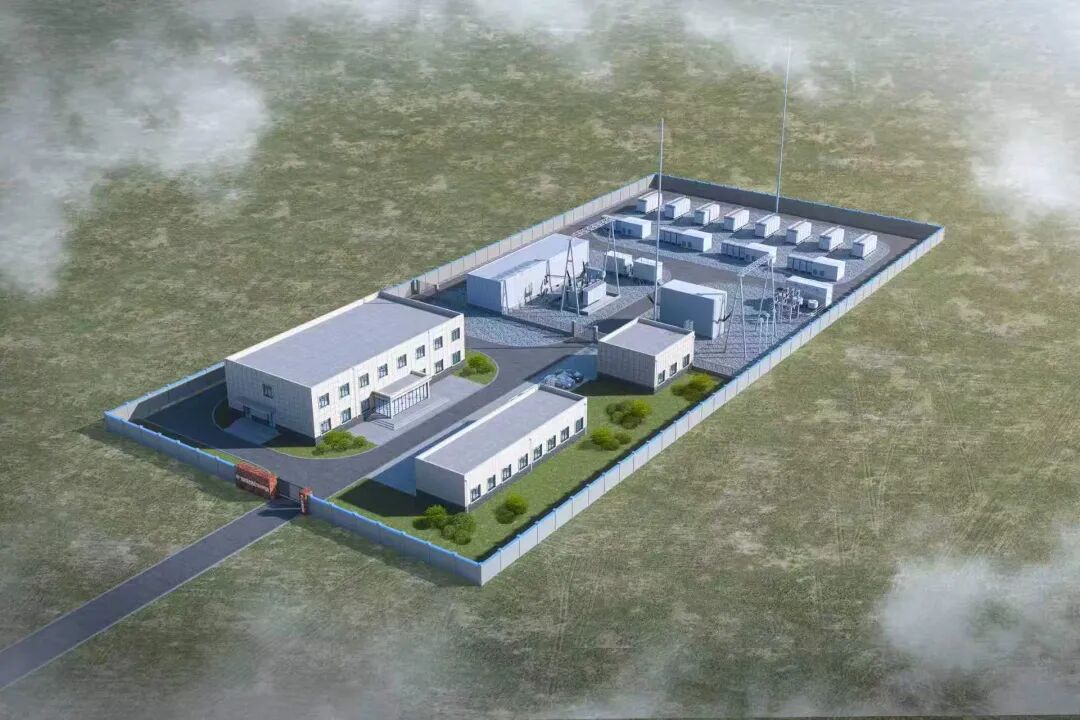

IT之家查询中国广核集团资料获悉,该项目规划总投资 2.8 亿元,建设内容包括 10 台单机容量 5 兆瓦的风电机组、1 万千瓦储能系统,以及配套 110 千伏升压站、集电线路等设施。
项目采用 SI-19050 型风机,该机型专为阿里 5000 米级超高海拔环境定制,具备高原适配强、核心部件配置扎实、平台可靠性高、发电经济性突出等优势,可保障项目长期稳定出力。今年 7 月,项目完成首台风机吊装。
